Nawierzchnia z kostki brukowej najczęściej psuje się nie przez sam materiał, tylko przez nierówną podsypkę, źle ustawiony spadek albo zbyt słabą podbudowę. Łata brukarska przydaje się wtedy, gdy trzeba szybko i równo ściągnąć warstwę pod kostkę, utrzymać poziom i ograniczyć poprawki po zagęszczeniu. W tym artykule pokazuję, jak działa to narzędzie, kiedy ma sens na gruncie i betonie oraz jak dobrać wersję do skali robót.
Najważniejsze rzeczy, które warto wiedzieć przed wyrównywaniem podsypki
- Narzędzie służy do precyzyjnego ściągania podsypki, a nie do naprawiania źle wykonanej podbudowy.
- Warstwa pod kostkę po zagęszczeniu ma zwykle 3-5 cm, a elementy przed wibracją powinny wystawać około 0,5-1 cm.
- Na małych powierzchniach wystarcza prostsza listwa ręczna, a przy większych metrażach zaczyna się liczyć wersja teleskopowa lub maszynowa.
- Dobrze ustawiony spadek jest ważniejszy niż sama szybkość pracy, bo decyduje o odprowadzaniu wody.
- Na słabym gruncie albo krzywej płycie betonowej sama listwa nie rozwiąże problemu, jeśli wcześniej nie poprawisz warstw konstrukcyjnych.
Do czego naprawdę służy ta listwa na budowie
W praktyce traktuję to narzędzie jako etap wykończeniowy przed ułożeniem kostki, a nie jako sposób na ratowanie błędów z wcześniejszych warstw. Jego zadanie jest proste, ale wymagające dokładności: ma rozprowadzić materiał do jednej rzędnej, utrzymać spadek i zostawić równą powierzchnię pod układanie elementów. To działa najlepiej na stabilnej podbudowie, na podsypce piaskowej albo piaskowo-cementowej, gdzie grunt już nie „pracuje” pod nogami.
Najwięcej sensu ma tam, gdzie nawierzchnia ma być równa na długim odcinku, bo ręczne poprawki łopatą czy grabiami szybko zaczynają wprowadzać przypadkowe fale. Ja zawsze patrzę na cały układ warstw: grunt, podbudowę, podsypkę i dopiero na końcu na samą kostkę. Jeśli wcześniejsze etapy są zrobione byle jak, nawet najlepsza listwa tylko zamaskuje problem na krótko. Gdy ten etap jest ustawiony, można przejść do samej techniki ściągania materiału.

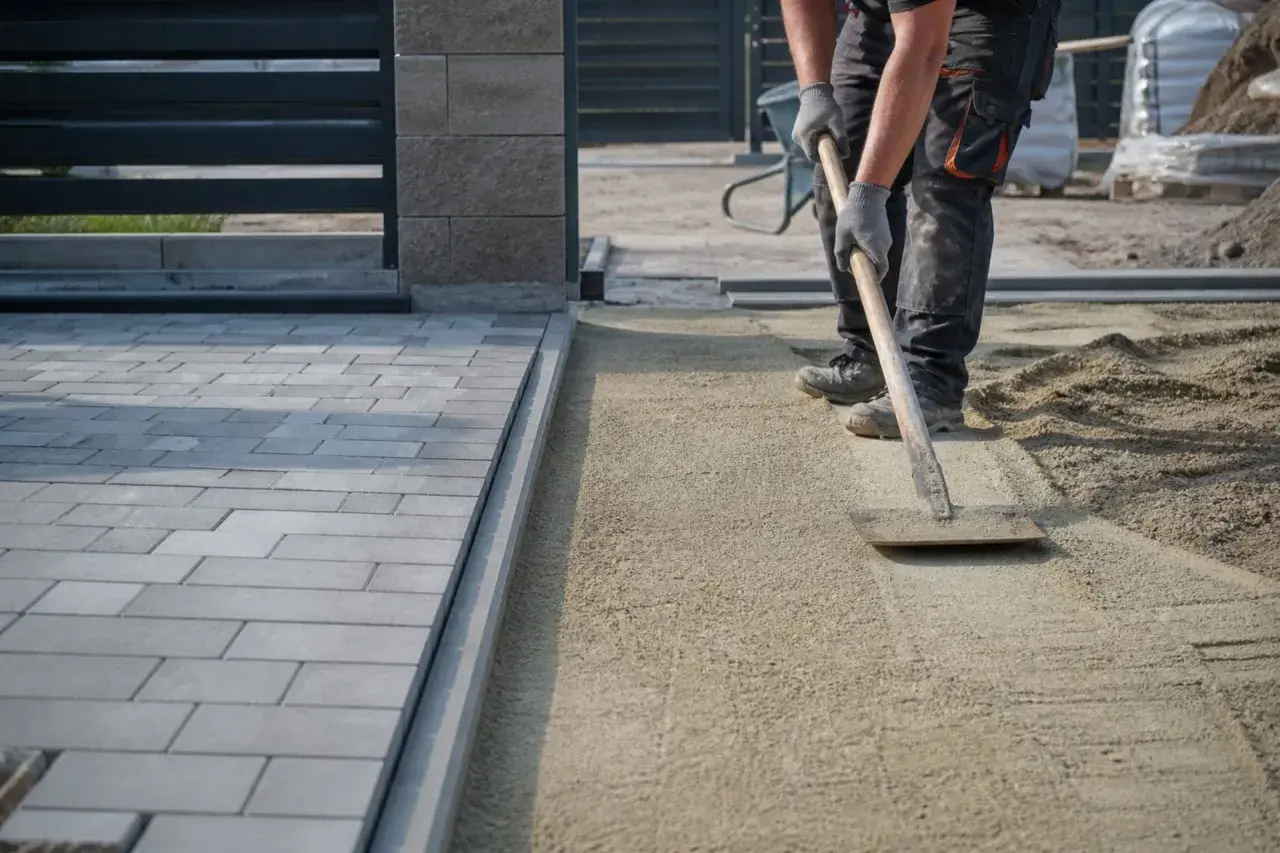

Jak przebiega ściąganie podsypki pod kostkę
Najlepszy efekt daje praca spokojna, powtarzalna i oparta na wyraźnych punktach odniesienia. Nie chodzi o to, żeby jednorazowo przejechać po powierzchni, tylko o to, żeby od początku prowadzić materiał po właściwej wysokości i nie rozjeżdżać spadku w trakcie pracy.
- Najpierw wyznaczam linię i spadek, zwykle sznurkiem, łatą kontrolną albo laserem, jeśli teren jest większy.
- Rozkładam podsypkę trochę wyżej niż docelowo, bo po ściągnięciu i późniejszym osiadaniu materiał zawsze jeszcze się układa.
- Opieram listwę na obrzeżach, prowadnicach albo szynach i prowadzę ją równym ruchem, bez szarpania.
- Po pierwszym przejeździe sprawdzam miejsca przy krawędziach, bo tam najłatwiej zostają ubytki i lokalne garby.
- Przed układaniem kostki kontroluję, czy warstwa ma docelową grubość i czy nie ma miejsc zbyt głębokich albo zbyt wysokich.
Warto pamiętać o dwóch liczbach, które w praktyce robią dużą różnicę. Podsypka po zagęszczeniu powinna mieć zwykle 3-5 cm, a same elementy brukowe przed wibracją dobrze jest ułożyć około 0,5-1 cm wyżej niż projektowana rzędna. To właśnie kompensuje różnice wymiarowe materiału i pozwala uzyskać równą powierzchnię po zagęszczeniu. Jeśli ktoś próbuje robić grubszą warstwę, zwykle kończy z nierównym osiadaniem. Gdy technika jest opanowana, następnym pytaniem staje się dobór odpowiedniej szerokości i rodzaju sprzętu.
Jak dobrać szerokość, prowadzenie i napęd
Na rynku widać trzy praktyczne grupy sprzętu, które różnią się nie tylko ceną, ale też tempem pracy i wygodą prowadzenia. Przy wyborze patrzę przede wszystkim na szerokość roboczą, sposób regulacji i to, czy narzędzie ma pracować ręcznie, czy już z maszyną.
| Typ | Zakres roboczy | Orientacyjny koszt | Kiedy ma sens | Na co uważać |
|---|---|---|---|---|
| Mała listwa ręczna | Około 60-165 cm | Około 785-1 315 zł | Tarasy, ścieżki, niewielkie podjazdy, poprawki punktowe | Mniejsza wydajność przy większym metrażu |
| Średnia listwa profilująca | Około 150-300 cm | Około 1 750-5 700 zł | Większość robót przy domach i małych inwestycjach usługowych | Wymaga stabilnych prowadnic i dokładniejszego prowadzenia |
| System teleskopowy lub mechaniczny | Około 400-750 cm, a w niektórych rozwiązaniach do 6 m | Około 18 000-20 600 zł | Duże place, dłuższe odcinki, firmy robiące regularnie większe metraże | Opłaca się dopiero przy realnie dużej liczbie metrów |
Przy większych systemach bardzo pomaga płynna regulacja wysokości, bo wtedy łatwiej utrzymać jedną linię bez ciągłego podnoszenia i poprawiania ręką. Jeśli robisz podjazdy albo nawierzchnie, z których woda ma schodzić do krawędzi lub do rynny, szukaj też opcji ustawiania spadków daszkowych i rynnowych. W praktyce to właśnie takie detale przesądzają, czy sprzęt przyspiesza pracę, czy tylko wygląda profesjonalnie. A skoro mowa o podłożu, trzeba jeszcze jasno rozdzielić grunt, beton i podbudowę.
Grunt, beton i podbudowa, czyli gdzie narzędzie pomaga, a gdzie już nie
Na gruncie rodzimym i na betonie narzędzie zachowuje się zupełnie inaczej. W obu przypadkach można nim osiągnąć dobrą równość warstwy roboczej, ale tylko wtedy, gdy wcześniej przygotowano stabilną bazę. Ja zawsze zaczynam od pytania, czy nośna warstwa naprawdę przenosi obciążenie, czy tylko chwilowo wygląda równo.
- Na gruncie listwa pomaga dopiero po korytowaniu, ułożeniu warstw konstrukcyjnych i dobrym zagęszczeniu. Jeśli grunt jest miękki, mokry albo nierówny, problem wróci po kilku tygodniach, nawet jeśli podsypka została ściągnięta idealnie.
- Na podbudowie z kruszywa pracuje się najwygodniej, bo materiał ma już ustabilizowaną bazę i da się utrzymać spadek bez niespodzianek.
- Na płycie betonowej listwa służy raczej do rozprowadzenia warstwy wyrównawczej lub podsypki pod płyty niż do korygowania samego betonu. Jeśli beton ma zły spadek, to nie narzędzie, tylko konstrukcja wymaga poprawy.
- Przy obrzeżach i krawężnikach trzeba uważać na ostatnie centymetry, bo tam najłatwiej o lokalne zapadnięcia i niewidoczne na pierwszy rzut oka uskoki.
To jest ważne szczególnie przy inwestycjach wokół domu, gdzie część nawierzchni leży na gruncie, a część dochodzi do istniejącej płyty albo schodów. W takiej sytuacji nie da się kopiować jednego rozwiązania na całość. Najpierw musi zgadzać się konstrukcja, dopiero potem sens ma dokładne profilowanie podsypki. Gdy to zaniedbasz, pojawiają się błędy, które później kosztują najwięcej czasu.
Najczęstsze błędy przy niwelacji i jak ich uniknąć
Najwięcej problemów widzę tam, gdzie ktoś próbuje „uratować” równość zbyt grubą warstwą materiału. To pozornie skraca robotę, ale po zagęszczeniu wychodzi niestabilna nawierzchnia, która zaczyna falować albo siadać punktowo. Lepiej poświęcić kilka minut więcej na ustawienie warstwy niż później wracać z poprawkami.
- Zbyt gruba podsypka - warstwa jest wtedy trudniejsza do kontrolowania i łatwiej siada nierówno po wibracji.
- Brak stałego punktu odniesienia - bez sznurka, lasera albo prowadnicy listwa tylko powiela przypadkowe odchyłki.
- Praca na niezagęszczonej podbudowie - nawet równo ściągnięta warstwa nie uratuje słabego gruntu.
- Pomijanie krawędzi - przy obrzeżach najczęściej zostają lokalne ubytki, których później nie widać z poziomu oczu.
- Zbyt szybkie zamykanie etapu - po pierwszym przejeździe zawsze robię kontrolę, bo drobne różnice wychodzą dopiero przy światle bocznym albo po przykryciu kostką.
- Dobór sprzętu do złej skali robót - mała listwa na duży plac spowalnia, a za duży system na mały taras tylko komplikuje pracę.
Jeśli miałbym wskazać jeden błąd, który najbardziej psuje efekt, to nie jest nim sam ruch listwy, tylko brak sprawdzenia warstw wcześniej. W dobrze przygotowanym układzie narzędzie robi dokładnie to, do czego zostało stworzone. W źle przygotowanym tylko odsłania problemy. Z tego powodu zawsze patrzę na cały zestaw roboczy, a nie na pojedynczy element wyposażenia.
Co warto mieć obok listwy, żeby robota szła szybciej
Sama listwa daje precyzję, ale dopiero reszta wyposażenia sprawia, że praca idzie bez nerwowych poprawek. Na małej robocie wystarczy prosty zestaw, na większej inwestycji różnice robi już każdy dodatkowy element kontroli. Gdybym miał wskazać rzeczy, bez których nie lubię zaczynać wyrównywania, byłyby to przede wszystkim:
- zagęszczarka albo walec, bo bez tego nie da się uczciwie zamknąć warstw konstrukcyjnych;
- poziomica laserowa lub dobrze napięty sznurek, żeby nie zgadywać spadku;
- obrzeża, krawężniki albo szyny prowadzące, które trzymają linię pracy;
- miotła i gumowy młotek, przydatne przy korektach i dociskaniu elementów;
- miarka i krótka łata kontrolna, bo szybki pomiar często ratuje przed błędem na całym odcinku;
- w większych realizacjach także prowadzenie maszynowe, jeśli metraż faktycznie uzasadnia taki wydatek.
Na małym tarasie lepiej sprawdza się prostsze narzędzie i dokładna kontrola niż rozbudowany system, który jest wykorzystywany tylko fragmentarycznie. Na większym podjeździe albo w pracy usługowej sytuacja zmienia się odwrotnie, bo wtedy większy zakres roboczy szybko oddaje różnicę w czasie. W praktyce najlepszy efekt daje nie najdroższy sprzęt, tylko zestaw: stabilny grunt, równa podbudowa, dobrze ustawiony spadek i listwa dobrana do szerokości robót. Gdy te cztery rzeczy się zgadzają, bruk układa się szybciej, a poprawki po zagęszczeniu spadają do minimum.
