  • Przyłącze tymczasowe na budowę - procedura, koszty i pomiary

Przyłącze tymczasowe na budowę - procedura, koszty i pomiary

Ksawery Górski 10 maja 2026

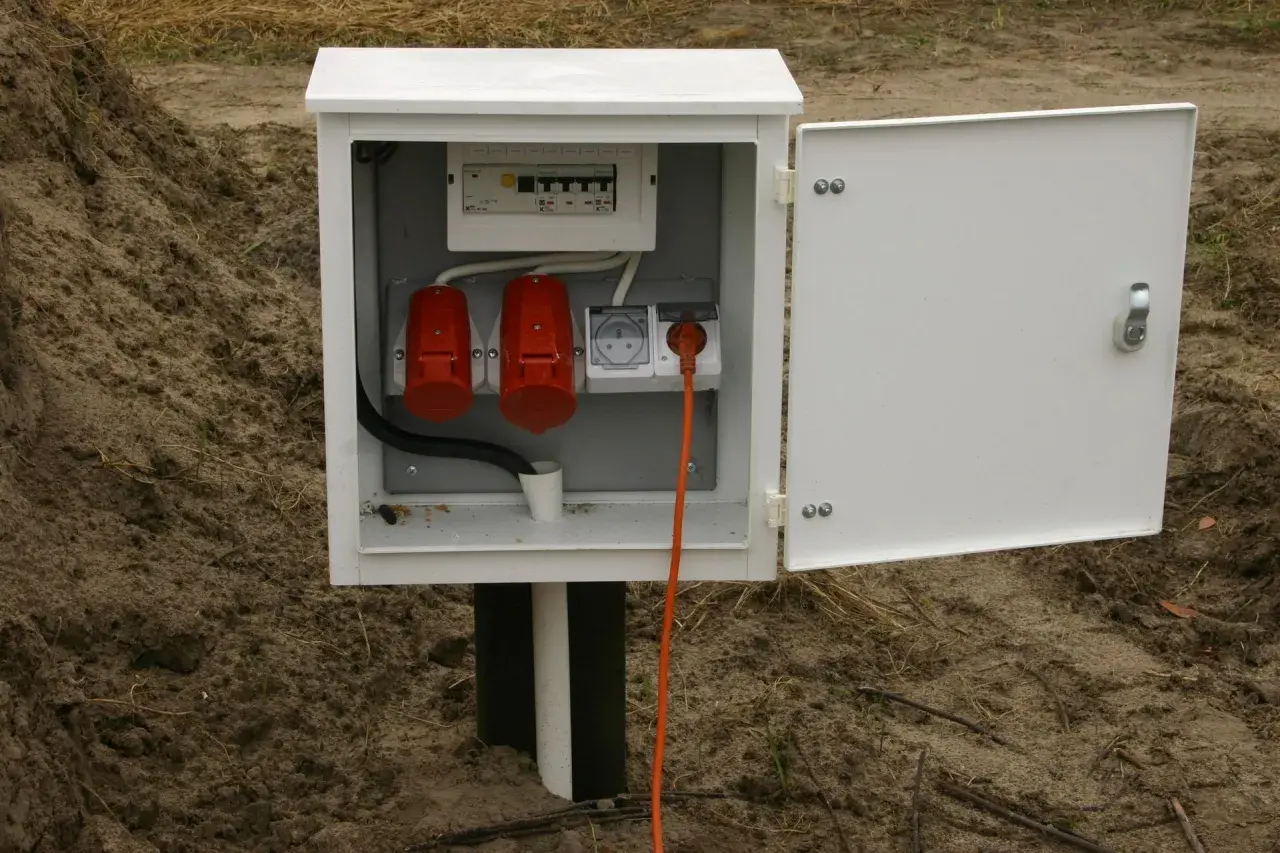

Tymczasowe przyłącze na czas budowy: biała skrzynka z bezpiecznikami, dwoma czerwonymi gniazdami siłowymi i jednym gniazdem elektrycznym, z pomarańczowym kablem.

Spis treści

Przyłącze tymczasowe na czas budowy bywa traktowane jak drobiazg administracyjny, a w praktyce decyduje o tym, czy ekipa w ogóle ruszy z robotą. W tym tekście rozbieram temat na części: kiedy takie zasilanie ma sens, jak wygląda procedura, ile może kosztować oraz jakie pomiary i zasady BHP trzeba mieć dopięte, zanim na budowie pojawią się elektronarzędzia, osuszacze czy ogrzewanie.

Najpierw ustal moc, trasę i pomiary

  • Najwięcej opóźnień bierze się z niedoszacowanej mocy i źle przygotowanego wniosku.
  • Na placu budowy zwykle potrzebujesz nie tylko zasilania z sieci, ale też rozdzielnicy budowlanej, zabezpieczeń i protokołów pomiarowych.
  • Dokumenty i terminy zależą od operatora, ale w niskim napięciu formalności są zazwyczaj prostsze niż przy rozbudowie sieci.
  • BHP nie kończy się na kablu - liczą się IP obudowy, RCD, rozmieszczenie rozdzielnic i stan przewodów.
  • Jeśli budowa będzie długo trwała, czasem lepiej od razu planować rozwiązanie docelowe niż robić dwa razy to samo.

Czym w praktyce jest tymczasowe zasilanie placu budowy

Ja w tym temacie zawsze rozdzielam dwie rzeczy: formalny punkt przyłączenia do sieci i robocze zasilanie placu budowy. To nie jest to samo, choć w codziennym języku często wrzuca się oba pojęcia do jednego worka. Tymczasowe zasilanie służy do tego, żeby budowa mogła działać tu i teraz: zasilić mieszarkę, oświetlenie, kontener socjalny, pompę, ładowarki czy nagrzewnice.

Najczęściej taki wariant opiera się na rozdzielnicy budowlanej, a nie na przypadkowych przedłużaczach i „pożyczonym” gnieździe z sąsiedniego obiektu. W praktyce opłaca się, gdy budowa ma potrwać miesiące, sprzętu jest sporo, a ekipa potrzebuje stabilnego i przewidywalnego zasilania. Jeśli front robót jest krótki albo sieć jest daleko, czasem rozsądniejszy bywa agregat. Jeżeli zaś inwestycja od początku ma docelowo duże zapotrzebowanie na energię, warto od razu sprawdzić, czy nie lepiej przygotować zasilanie stałe zamiast robić dwa etapy.

Rozwiązanie Kiedy ma sens Plusy Minusy
Tymczasowe zasilanie z sieci Budowa trwa kilka miesięcy lub dłużej Stabilne, wygodne, lepsze dla wielu odbiorników Formalności i czas oczekiwania
Agregat Krótkie roboty lub brak sieci w pobliżu Szybki start, mobilność Paliwo, hałas, obsługa i ograniczona moc
Przyłącze docelowe Gdy budynek ma już później pracować na tej samej mocy Jedna inwestycja, mniej przeróbek później Wyższy koszt początkowy i dłuższa procedura

Jeżeli budowa ma sensowny harmonogram, nie odkładałbym decyzji na ostatnią chwilę. Lepiej od razu wiedzieć, czy potrzebujesz tylko zasilania roboczego, czy tak naprawdę projektujesz od początku przyszły układ docelowy.

Jak wygląda procedura krok po kroku

Tu zwykle wygrywa nie ten, kto najgłośniej przyspiesza, tylko ten, kto dobrze przygotuje dane do wniosku. Na starcie trzeba ustalić zapotrzebowanie na moc, miejsce podłączenia i to, czy operator sieci będzie mógł wykorzystać istniejącą infrastrukturę, czy będzie potrzebna dodatkowa praca po jego stronie. Im lepiej to opiszesz, tym mniejsze ryzyko, że wniosek wróci do poprawy.

  1. Policz łączne zapotrzebowanie mocy z zapasem. Ja zwykle zakładam margines, bo budowa prawie zawsze „puchnie” po drodze: dochodzi grzejnik, osuszacz, kolejna betoniarka albo spawarka.
  2. Sprawdź operatora właściwego dla lokalizacji i ustal, czy chodzi o zwykłe zasilanie niskiego napięcia, czy o bardziej złożone warunki przyłączenia.
  3. Przygotuj dokumenty. W praktyce przydają się: szkic sytuacyjny, dane działki, tytuł prawny do nieruchomości i oświadczenie o gotowości instalacji.
  4. Złóż wniosek i poczekaj na warunki. Energa-Operator podaje, że dla wniosków niskiego napięcia czas oczekiwania na warunki wynosi do 21 dni dla grup V i VI oraz do 30 dni dla grupy IV.
  5. Podpisz umowę i zleć wykonanie instalacji placu budowy. Na tym etapie liczy się już nie papier, tylko poprawny montaż, zabezpieczenia i przygotowanie rozdzielnicy.
  6. Wykonaj pomiary odbiorcze i dopiero potem uruchamiaj zasilanie. Bez tego formalnie i technicznie zostawiasz sobie kłopot na później.

W dokumentach operatorzy potrafią wymagać innych załączników, ale sens procedury jest zawsze ten sam: najpierw dane i warunki, potem montaż, na końcu odbiór. Jeśli zrobisz to w odwrotnej kolejności, zwykle kończy się poprawkami, przerwą w robocie i niepotrzebnym kosztem.

Na tym etapie najlepiej myśleć o całej ścieżce jak o technicznym łańcuchu: od wniosku, przez warunki, po fizyczne zasilenie placu. To prowadzi prosto do pytania, ile taki łańcuch kosztuje.

Z czego składają się koszty i gdzie najłatwiej przepłacić

Największy błąd budżetowy jest banalny: ktoś liczy tylko sam „kabel do budowy”, a pomija resztę. Tymczasem rachunek składa się z kilku warstw. Część to opłaty operatora, część to osprzęt i montaż, a część to rzeczy, które wychodzą dopiero na miejscu, na przykład wykop, odtworzenie nawierzchni albo przebudowa fragmentu istniejącej sieci.

Składnik Co obejmuje Co podnosi cenę
Opłata za warunki Formalne rozpatrzenie wniosku Większa moc, bardziej skomplikowane parametry przyłączenia
Opłata przyłączeniowa Wykonanie odcinka przyłącza Długość trasy, rodzaj przyłącza, konieczność przebudowy sieci
Rozdzielnica budowlana Zabezpieczenia, obudowa, gniazda, pomiar Liczba obwodów, stopień ochrony, wyposażenie dodatkowe
Pomiary i odbiór Protokoły i sprawdzenie ochrony Liczba obwodów, częstotliwość zmian na budowie

W praktyce koszty przyłączenia liczone są zwykle za każdy kW mocy przyłączeniowej, a stawki potrafią się mocno różnić zależnie od rodzaju przyłącza. Przy prostym, niewymagającym rozbudowy wariancie mówimy często o kwotach liczonych w setkach albo niskich tysiącach złotych, ale jeśli trzeba budować nowy odcinek sieci, budżet rośnie wyraźnie. Do tego dochodzi jeszcze zakup i montaż samej rozdzielnicy oraz późniejsze pomiary.

Ja na etapie wyceny zawsze sprawdzam nie tylko kwotę za podłączenie, ale też to, czy inwestor nie zapomniał o „niewidzialnych” pozycjach: wykopach, geodezji, odtworzeniu terenu i czasie ekipy. To one najczęściej robią różnicę między kosztorysem a faktycznym rachunkiem.

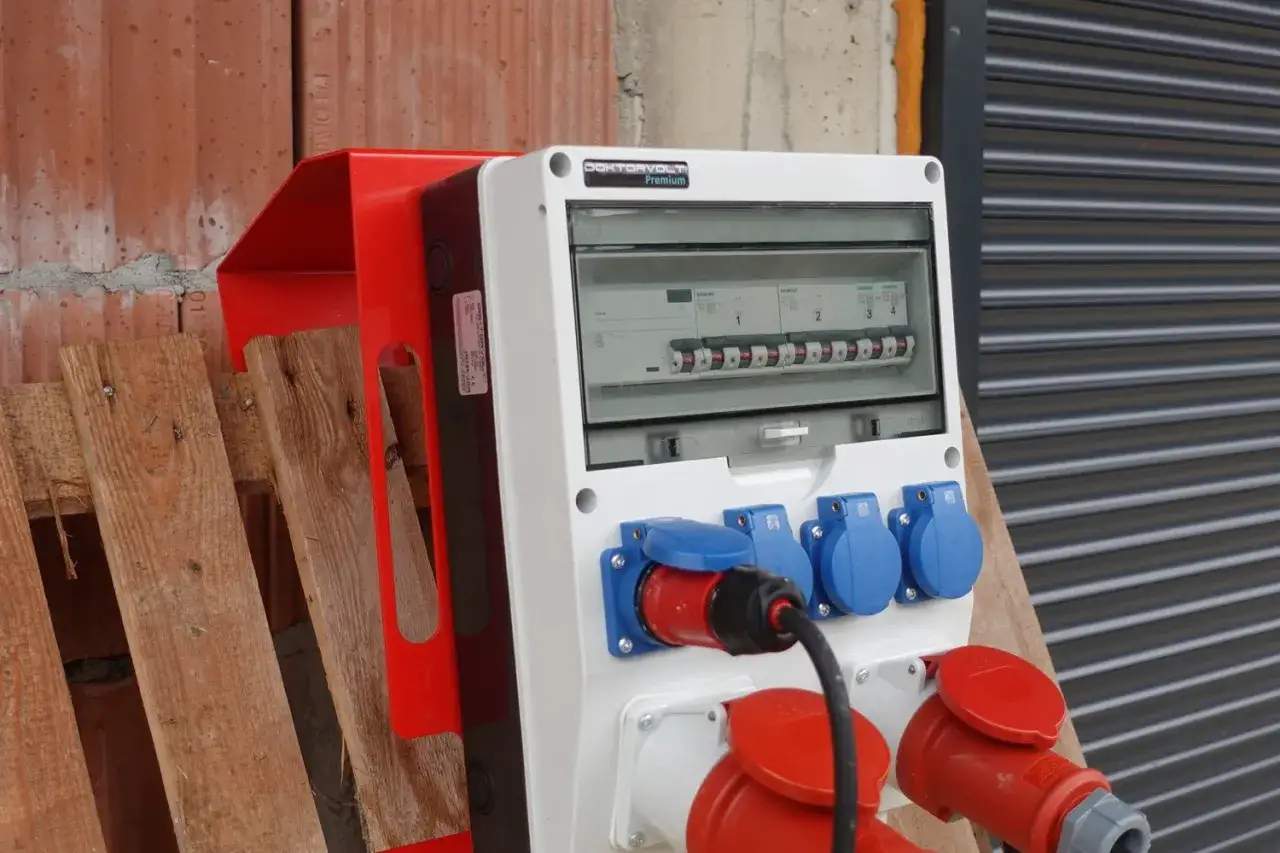

Tymczasowe przyłącze na czas budowy z bezpiecznikami i gniazdami, gotowe do zasilenia placu budowy.

Jak zbudować bezpieczne zasilanie na placu budowy

Na budowie prąd nie może być tylko „dostarczony” - on musi być jeszcze bezpiecznie rozdzielony. PIP zwraca uwagę, że rozdzielnice budowlane powinny być rozmieszczone tak, aby odległość do odbiorników energii nie była większa niż 50 m, a same rozdzielnice miały minimum IP44, zamykane drzwi i obwody gniazd chronione wyłącznikami różnicowoprądowymi. To nie są detale dla formalności. To są rzeczy, które realnie ograniczają ryzyko porażenia, zwarcia i pożaru.

W praktyce dobrze zrobione zasilanie placu budowy powinno spełniać kilka prostych zasad:

  • rozdzielnica musi być zamknięta, oznaczona i niedostępna dla osób postronnych;
  • kable należy prowadzić tak, by nie leżały w wodzie, błocie ani pod kołami maszyn;
  • odrębne obwody powinny zasilać oświetlenie, narzędzia, ogrzewanie i zaplecze socjalne;
  • nie warto przeciążać jednego obwodu kolejnymi odbiornikami, bo to kończy się zanikami napięcia i grzaniem przewodów;
  • sprzęt przenośny trzeba podłączać do właściwych gniazd i zabezpieczeń, a nie do przypadkowych przejściówek;
  • osoba odpowiedzialna za budowę powinna wiedzieć, gdzie jest główny wyłącznik i kto ma prawo manipulować rozdzielnicą.

Jeżeli plac jest rozległy, nie rozciągałbym zasilania na granicy możliwości jednego przewodu. Lepiej postawić drugą rozdzielnicę albo skrócić trasy niż później szukać przyczyny spadków napięcia w momencie, gdy pracuje betoniarka i nagrzewnica jednocześnie.

Ta część zwykle wyjaśnia też, dlaczego sama „wtyczka z prądem” to za mało. Żeby instalacja mogła pracować bezpiecznie, trzeba jeszcze sprawdzić ją pomiarami.

Jakie pomiary i protokoły powinny być gotowe

Na budowie nie wystarczy, że coś działa. Trzeba jeszcze mieć dowód, że zadziała bezpiecznie, kiedy dojdzie do uszkodzenia izolacji, zawilgocenia albo przeciążenia. Dlatego instalacja tymczasowa powinna przejść pomiary odbiorcze, a po większych zmianach - także kolejne sprawdzenia. Na placu budowy nie ma miejsca na wersję „na oko”.

W praktyce najważniejsze są takie badania:

  • rezystancja izolacji przewodów i kabli,
  • ciągłość przewodów ochronnych oraz połączeń wyrównawczych,
  • impedancja pętli zwarcia, czyli sprawdzenie, czy zabezpieczenie wyłączy zasilanie na czas,
  • test wyłączników różnicowoprądowych,
  • sprawdzenie uziemienia i elementów metalowych, jeśli układ tego wymaga,
  • weryfikacja kolejności faz przy zasilaniu trójfazowym, gdy pracują większe maszyny.

Jeżeli w instalacji są wyłączniki RCD, dobrze mieć osobny protokół ich badania. To ważne szczególnie tam, gdzie sprzęt często się przenosi, przewody są narażone na uszkodzenia mechaniczne, a warunki pogodowe zmieniają się z dnia na dzień. W takich warunkach jeden kiepski styk albo przetarty przewód potrafi zmienić drobną usterkę w realne zagrożenie.

Ja traktuję pomiary jak część robót, a nie jako biurokratyczny dodatek. Jeśli plac budowy jest przebudowywany, rozdzielnica się zmienia, a kolejne przedłużacze dochodzą w trakcie prac, pomiar sprzed miesiąca przestaje być wystarczający.

Najczęstsze błędy i kiedy lepiej wybrać inne rozwiązanie

Przy zasilaniu budowy najczęściej psuje się nie technologia, tylko plan. Ktoś zakłada za małą moc, ktoś inny liczy, że „jakoś się podepnie”, a jeszcze ktoś traktuje tymczasowe zasilanie jak instalację docelową i nie zostawia rezerwy na kolejne etapy robót. Potem przychodzi pierwszy dzień intensywnych prac i wszystko staje.

Najczęstsze błędy, które widzę w praktyce, to:

  • zbyt mała moc zamówiona „na styk”;
  • brak zapasu na ogrzewanie, osuszanie i sprzęt o dużym poborze prądu;
  • prowadzenie zasilania przez przypadkowe, niskiej jakości przedłużacze;
  • brak planu, co stanie się z instalacją po zakończeniu robót;
  • uruchomienie placu bez pełnych pomiarów po montażu albo po zmianie układu;
  • mylenie rozwiązania tymczasowego z docelowym i odkładanie formalności „na później”.

Jeśli budowa trwa krótko i nie ma sensu inwestować w pełne przyłączenie z sieci, agregat bywa rozsądniejszy. Jeśli jednak inwestycja będzie trwała długo, a obiekt ma później pracować normalnie, bardziej opłaca się od razu zaplanować porządne zasilanie docelowe albo przynajmniej przygotować instalację tak, by późniejsza zmiana nie oznaczała rozkuwania połowy zaplecza.

W takich decyzjach zawsze patrzę na trzy rzeczy: czas, moc i koszt powtórki. Jeśli któraś z nich zaczyna wyglądać źle, lepiej zmienić wariant teraz niż płacić za poprawki po uruchomieniu budowy.

Co przygotować, żeby plac budowy nie stanął pierwszego dnia

Jeżeli przyłącze tymczasowe na czas budowy ma działać bez niespodzianek, najlepiej przygotować kilka rzeczy jeszcze przed złożeniem wniosku i wejściem ekipy w teren. To oszczędza nerwy, ale przede wszystkim eliminuje sytuacje, w których budowa stoi, bo brakuje jednego załącznika, jednego pomiaru albo jednej decyzji o mocy.

  • Policz realne zapotrzebowanie mocy z rezerwą na sprzęt sezonowy.
  • Przygotuj szkic sytuacyjny i określ miejsce ustawienia rozdzielnicy.
  • Sprawdź, czy przewidziane są osobne obwody dla zaplecza, narzędzi i ogrzewania.
  • Zleć montaż osobie, która rozumie instalacje budowlane, a nie tylko „potrafi podłączyć prąd”.
  • Zażądaj protokołów pomiarowych przed dopuszczeniem instalacji do pracy.
  • Wyznacz osobę odpowiedzialną za dostęp do rozdzielnicy i stan przewodów.

W dobrze zorganizowanej budowie zasilanie jest po prostu kolejnym elementem logistyki, tak samo ważnym jak transport materiałów czy dostęp dla maszyn. Gdy ta część jest dopięta, łatwiej utrzymać tempo prac, uniknąć awarii i nie wchodzić w kosztowne improwizacje na ostatniej prostej.

FAQ - Najczęstsze pytania

Przyłącze tymczasowe opłaca się, gdy budowa potrwa kilka miesięcy lub dłużej i potrzebujesz stabilnego zasilania dla wielu odbiorników. Agregat jest lepszy przy krótkich robotach albo gdy sieć jest daleko. Jeśli inwestycja ma później działać na tej samej mocy, warto od razu rozważyć rozwiązanie docelowe.

Najpierw policz łączne zapotrzebowanie mocy z zapasem, bo na budowie prawie zawsze dochodzą kolejne odbiorniki. Do wniosku przydają się szkic sytuacyjny, dane działki, tytuł prawny do nieruchomości i oświadczenie o gotowości instalacji. Potem składasz wniosek, podpisujesz umowę, zlecasz montaż i robisz pomiary odbiorcze.

W tekście przywołano dane Energa-Operator: dla wniosków niskiego napięcia czas oczekiwania na warunki wynosi do 21 dni dla grup V i VI oraz do 30 dni dla grupy IV. To pokazuje, że terminy są krótkie tylko wtedy, gdy wniosek jest dobrze przygotowany i nie wymaga poprawek.

Rachunek zwykle obejmuje opłatę za warunki, opłatę przyłączeniową, zakup i montaż rozdzielnicy budowlanej oraz pomiary i odbiór. Cenę podbijają większa moc, dłuższa trasa, konieczność przebudowy sieci, wykopy i odtworzenie nawierzchni. Łatwo też pominąć koszty geodezji i pracy ekipy.

Rozdzielnica powinna mieć co najmniej IP44, zamykane drzwi i być ustawiona tak, by odbiorniki nie były dalej niż 50 m. Obwody gniazd trzeba chronić wyłącznikami różnicowoprądowymi, a kable prowadzić tak, by nie leżały w wodzie ani pod kołami maszyn. Przed uruchomieniem i po większych zmianach wykonuje się m.in. pomiar rezystancji izolacji, ciągłości przewodów ochronnych, impedancji pętli zwarcia oraz test RCD.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi

rozdzielnice
przyłącza
pomiary
agregaty
rcd
Autor Ksawery Górski
Ksawery Górski
Nazywam się Ksawery Górski i od 13 lat zajmuję się tematyką maszyn budowlanych oraz narzędzi. Moje zainteresowanie tą dziedziną zaczęło się, gdy jako młody chłopak obserwowałem pracę budowlańców w moim sąsiedztwie. Fascynowały mnie potężne maszyny i precyzyjne narzędzia, które zmieniały otoczenie. Dziś, jako autor, dzielę się wiedzą na temat najnowszych technologii, efektywnych technik oraz rozwiązań, które pomagają zarówno profesjonalistom, jak i amatorom w ich projektach. Przy pisaniu staram się zawsze dostarczać rzetelne, aktualne i zrozumiałe informacje. Zwracam uwagę na źródła, porównuję różne podejścia oraz upraszczam skomplikowane zagadnienia, aby każdy mógł skorzystać z moich tekstów. Wierzę, że dobrze zorganizowana wiedza jest kluczem do sukcesu w branży budowlanej, dlatego z pasją tworzę treści, które pomagają moim czytelnikom w podejmowaniu świadomych decyzji.
